CVN-78、CVN-79、CVN-80、CVN-81和CVN-82航空母舰是美海军新的杰拉尔德-福特(CVN-78)级核动力航空母舰(CVN)的首批五艘舰艇。美海军提出的 2025 财年预算要求为 “福特 ”级舰艇提供 21.439 亿美元(约合 21 亿美元)的采购经费,其中包括为 CVN-79 提供 2.360 亿美元,为 CVN-80 提供 11.869 亿美元,为 CVN-81 提供 7.21 亿美元。海军在提交的 2025 财年预算中建议将该级第五艘舰 CVN-82 的采购时间推迟两年,从 2028 财年推迟到 2030 财年,从 2027 财年开始提前采购该舰。

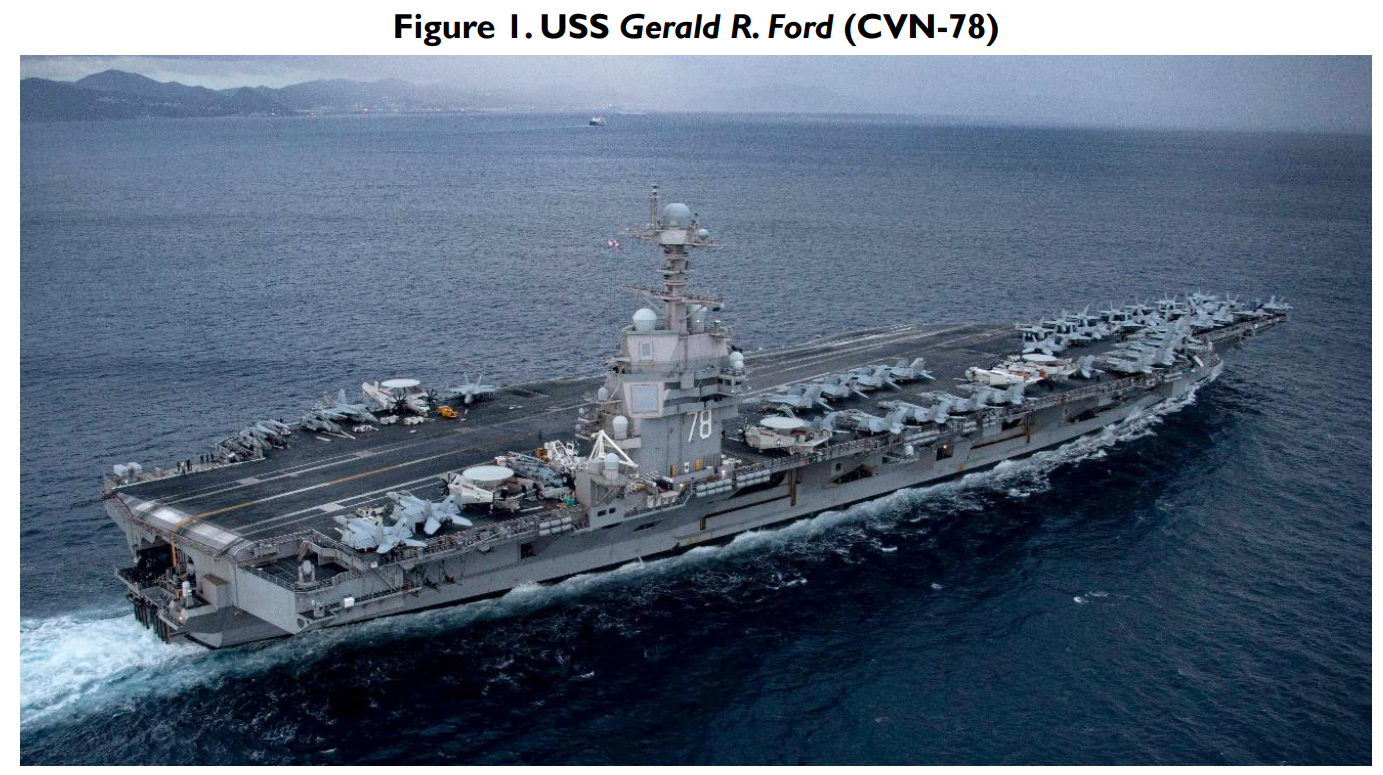

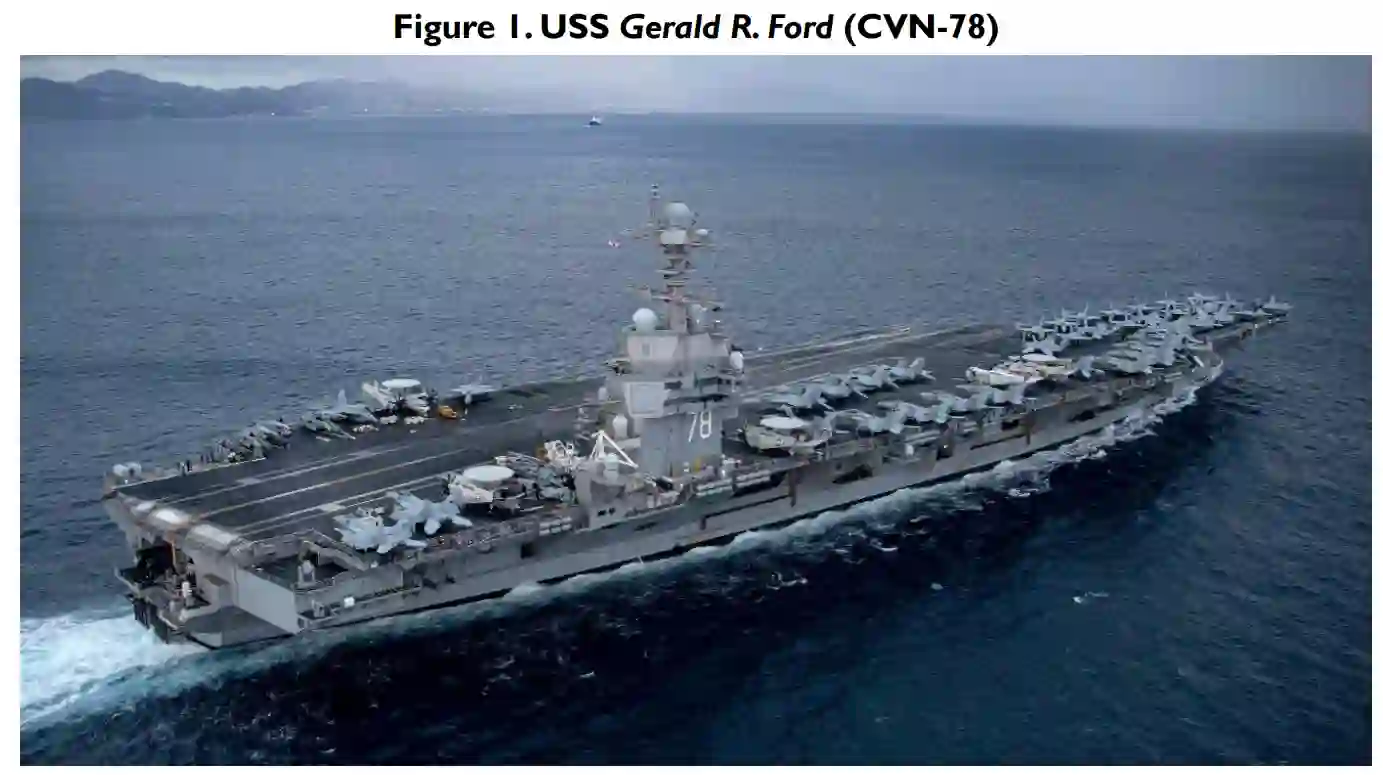

CVN-78(杰拉尔德-R-福特号)于 2008 财年采购。该舰于 2017 年 7 月 22 日服役,并于 2021 年 12 月达到初始作战能力。该舰的首次部署始于 2022 年 10 月,即服役五年多之后。
CVN-79(约翰-肯尼迪号)于2013财年采购。美海军在提交的 2025 财年预算中称,该舰计划于 2025 年 7 月交付。
CVN-80(企业号)于 2018 财年采购。2024年4月2日,美海军宣布推迟包括CVN-80在内的几个造舰项目的预定交付时间,海军称CVN-80的交付时间将推迟约18至26个月。海军于 2024 年 3 月向国会提交的 2025 财年预算报告显示,该舰的预定交付日期为 2029 年 9 月,比海军于 2023 年 3 月向国会提交的 2024 财年预算报告中显示的 2028 年 3 月的日期晚了 18 个月。
本报告将 CVN-81(多丽丝-米勒号)视为 2019 财年采购的舰艇,这与国会对海军 2019 财年预算采取的行动一致。(海军 2025 财年预算报告与 2021-FY2024 财年预算报告一样,将 CVN-81 视为 2020 财年采购的舰艇)。该舰计划于 2032 年 2 月交付海军。
如上所述,根据美海军提交的 2025 财年预算,CVN-82 计划于 2030 财年采购。提前两年,即在 2028 财年采购 CVN-82,可能需要在 2025 财年为该舰提供大约 5.5 亿美元的年度预算资金。
CVN-80 和 CVN-81 是根据《2019 财年约翰-麦凯恩国防授权法案》(H.R. 5515/P.L. 115-232,2018 年 8 月 13 日)第 121(a)(2)条授权的双舰整批购买合同采购的。双舰整批采购合同的使用降低了两艘舰艇的合并采购成本估算。
美国会对 CVN-78 项目的监督问题包括以下方面:
是在 2030 财年(根据海军 2025 财年预算报告的建议)、2028 财年(根据海军上年度预算报告的计划)还是 2029 财年采购 CVN-82;
是否以双舰采购的方式采购 CVN-82 和后续航母(即 CVN-83),这与采购 CVN-80 和 CVN-81 时采用的双舰采购方式类似;
未来航母的兵力水平;
2024 年 1 月国防部作战测试与评估(DOT&E)主任的报告和 2023 年 6 月政府问责局(GAO)关于国防部武器系统的报告中提出的 CVN-78 项目问题;以及
采购 CVN-81 或 CVN-82 之后的航空母舰。
