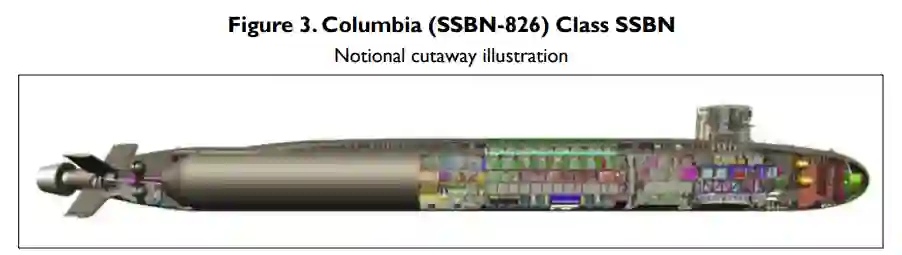

美海军的 "哥伦比亚"(SSBN-826)级弹道导弹潜艇(SSBN)计划是一项设计和建造12艘新型SSBN的计划,以取代海军目前由14艘老旧的 "俄亥俄 "级SSBN组成的兵力。自2013年以来,海军一直将 "哥伦比亚 "级项目作为海军最优先的项目。海军于 2021 财年采购了第一艘 "哥伦比亚 "级舰艇。

海军 2024 财年拟议预算要求采购该级舰的第二艘舰艇。海军提交的 2024 财年预算估计,第一艘和第二艘艇的采购成本分别为 151.791 亿美元和 92.853 亿美元(即约 152 亿美元和 93 亿美元)。首艇的采购成本远高于该级后续舰艇的采购成本,因为首艇包括了该级舰艇的大部分详细设计/非经常性工程(DD/NRE)费用。(海军预算的长期做法是将新级舰艇的详细设计/非经常性工程(DD/NRE)费用纳入该级舰艇首艇的总采购费用中)。首舰的估计采购费用包括计划费用 65.576 亿美元,这意味着(基本上)该级舰的 DD/NRE 费用。除去计划费用,首舰的估计实际建造费用为 86.215 亿美元。

该级舰的第三艘、第四艘和第五艘计划在 2026 财年、2027 财年和 2028 财年采购,每艘的采购成本估计约为 82 亿美元或 83 亿美元。海军提交的 2024 财年预算估计,12 艘该级舰艇的总采购成本为 1 127 亿美元(按当年美元计算),或平均每艘 93.876 亿美元(按当年美元计算)。

该级舰的前两艘舰艇由增量资金供资,这意味着每艘舰艇的采购费用被分为多个年度增量。第一艘艇的采购经费在 2021 财年至 2023 财年分三次递增,第二艘艇的采购经费计划在 2024 财年和 2025 财年分两次递增。

海军 2024 财年拟议预算要求为第二艘艇提供 24.436 亿美元(即约 24 亿美元)的采购资金,并为 2026 财年及其后几年采购的 "哥伦比亚 "级艇提供 33.907 亿美元(即约 34 亿美元)的预先采购 (AP) 资金。

国会在 "哥伦比亚 "级项目上面临的问题包括以下几点:

  • 由于技术挑战和/或与资金相关的问题,"哥伦比亚 "级首艇的设计和建造可能会出现延误,这可能会危及海军是否有能力在 2031 年为首次预定的威慑巡逻做好准备,届时该艇将取代第一艘即将退役的 "俄亥俄 "级 SSBN 进行部署;

  • 该计划成本增长的风险;

  • "哥伦比亚 "级项目对海军其他项目(包括其他造船项目)可用资金的潜在影响;以及

  • 同时建造 "哥伦比亚 "级潜艇和 "弗吉尼亚 "级攻击型核潜艇(SSNs)对工业基础的潜在挑战。

成为VIP会员查看完整内容
20

相关内容

人工智能在军事中可用于多项任务,例如目标识别、大数据处理、作战系统、网络安全、后勤运输、战争医疗、威胁和安全监测以及战斗模拟和训练。
《美海军兵力结构和造舰计划》美CRS最新报告
专知会员服务
27+阅读 · 2023年10月8日
《分布式海战中的无人系统》133页报告
专知会员服务
185+阅读 · 2023年9月20日
《美国海军下一代攻击型潜艇(SSN[X])计划》
专知会员服务
32+阅读 · 2023年9月11日
《美国国防部定向能武器》38页报告
专知会员服务
50+阅读 · 2023年7月3日
《美国防部(DoD)获取关键技能措施》148页报告
专知会员服务
44+阅读 · 2023年6月13日
国家自然科学基金
11+阅读 · 2017年12月31日
国家自然科学基金
33+阅读 · 2015年12月31日
国家自然科学基金
1+阅读 · 2015年12月31日
国家自然科学基金
7+阅读 · 2015年12月31日
国家自然科学基金
4+阅读 · 2015年12月31日
国家自然科学基金
0+阅读 · 2014年12月31日
国家自然科学基金
11+阅读 · 2014年12月31日
国家自然科学基金
0+阅读 · 2014年12月31日
A Survey of Large Language Models
Arxiv
398+阅读 · 2023年3月31日
Augmentation for small object detection
Arxiv
11+阅读 · 2019年2月19日
VIP会员
相关基金
国家自然科学基金
11+阅读 · 2017年12月31日
国家自然科学基金
33+阅读 · 2015年12月31日
国家自然科学基金
1+阅读 · 2015年12月31日
国家自然科学基金
7+阅读 · 2015年12月31日
国家自然科学基金
4+阅读 · 2015年12月31日
国家自然科学基金
0+阅读 · 2014年12月31日
国家自然科学基金
11+阅读 · 2014年12月31日
国家自然科学基金
0+阅读 · 2014年12月31日
微信扫码咨询专知VIP会员
