据美国防部称,潜在对手正在扩大和增强其攻击美国的导弹能力,而美国现有拦截器的计划使用寿命即将结束。为应对这一挑战,美国防部表示需要在 2028 年之前开始部署 NGI。为协助这项工作,MDA 计划使用虚拟工具和软件来提高计划的效率。
美国会在法规中规定,MDA 每年报告 NGI 的开发目标、成本和利益相关者审查情况,并由 GAO 评估 NGI 的采购进度。本报告讨论了 MDA (1) 在开发 NGI 方面取得进展的程度,(2) 应对 NGI 重大技术风险的程度,以及 (3) 实施虚拟环境以促进 NGI 开发的程度。
GAO 审查了美国防部文件和独立的风险、成本和测试评估,并采访了国防部官员。GAO 进行了实地考察,以观察 NGI 发射设施和关键支持雷达的建设情况。
美国政府问责局向国防部提出了五项建议,包括定期与利益相关方就 MDA 的威胁要求进行协调,确保性能模拟充分反映 NGI 预计运行的环境,以及定期评估实施虚拟环境的努力。国防部同意一项建议,但不同意其他四项建议。正如本报告所讨论的,美国政府问责局认为所有建议都是有效的。

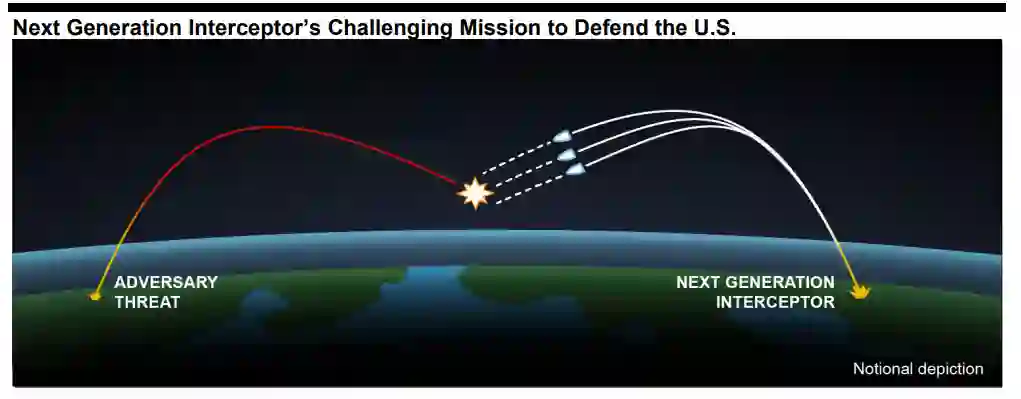

美导弹防御局(MDA)正在开发一种新系统--下一代拦截器(NGI)--以抵御复杂的导弹攻击(见图)。国防部 (DOD) 责成 MDA 加快该系统的开发,并从 2028 年开始部署拦截器。
NGI 计划将于 2024 年开始产品开发,但该计划正计划将设计和生产活动重叠,以加速飞行测试。任何重大的设计问题都可能扰乱这一战略。此外,与类似武器系统的开发时间表相比,NGI的时间表已经很乐观了,而且MDA历史上也有未实现测试目标的情况,正如美国政府问责局在2023年5月报告的那样(GAO-23-106011)。NGI 的成本也增加了数亿美元,但该计划仍在计划资金范围内。由于供应链问题和材料成本上升,MDA 官员预计成本还会进一步增加。
2022 年,美国防部的独立审查确定了多个高风险项目,以及 MDA 为降低技术风险可采取的行动。MDA 不同意风险评估的关键方面,迄今为止,已采取有限措施来降低这些风险。例如
如果不及时处理这些风险,MDA 将增加日后发现性能不足的可能性,从而延误项目。
MDA 在建立虚拟环境以实现 NGI 开发协作方面取得了一些初步进展。然而,MDA 遇到了挑战,没有按计划定期评估实施进度。这样做可以帮助 MDA 确定潜在的效率,以便在最后期限前实现实地部署。
